Phường Tây Nam ở TP.HCM nói gì về đơn giá bồi thường 550.000 đồng/m2 đất?

Đỗ Trường
Đỗ Trường
UBND phường Tây Nam (TP.HCM) đã có văn bản trả lời liên quan đến dự án nâng cấp, mở rộng đường ĐT.744 có hàng trăm hộ dân 11 năm nay chưa được nhận tiền đền bù, trong đó có trường hợp áp giá chỉ 550.000 đồng/m2.

Ngày 5.9, ông Huỳnh Quốc Việt, Phó chủ tịch UBND phường Tây Nam (TP.HCM), cho biết liên quan đến dự án nâng cấp, mở rộng đường ĐT.744, việc áp dụng đơn giá bồi thường cũ 550.000 đồng/mxuất phát từ lịch sử triển khai dự án và yêu cầu đảm bảo tính công bằng giữa các hộ dân.



Theo ông Huỳnh Quốc Việt, trước đây, khi thực hiện công trình nâng cấp, mở rộng đường ĐT.744 (đoạn Km12+000 đến Km32+000), phạm vi giải phóng mặt bằng tính từ tim đường ra mỗi bên là 15,5 m, nhưng cơ quan chức năng chỉ bồi thường 0,5 m và không bồi thường 15 m đất thuộc hành lang bảo vệ đường bộ.

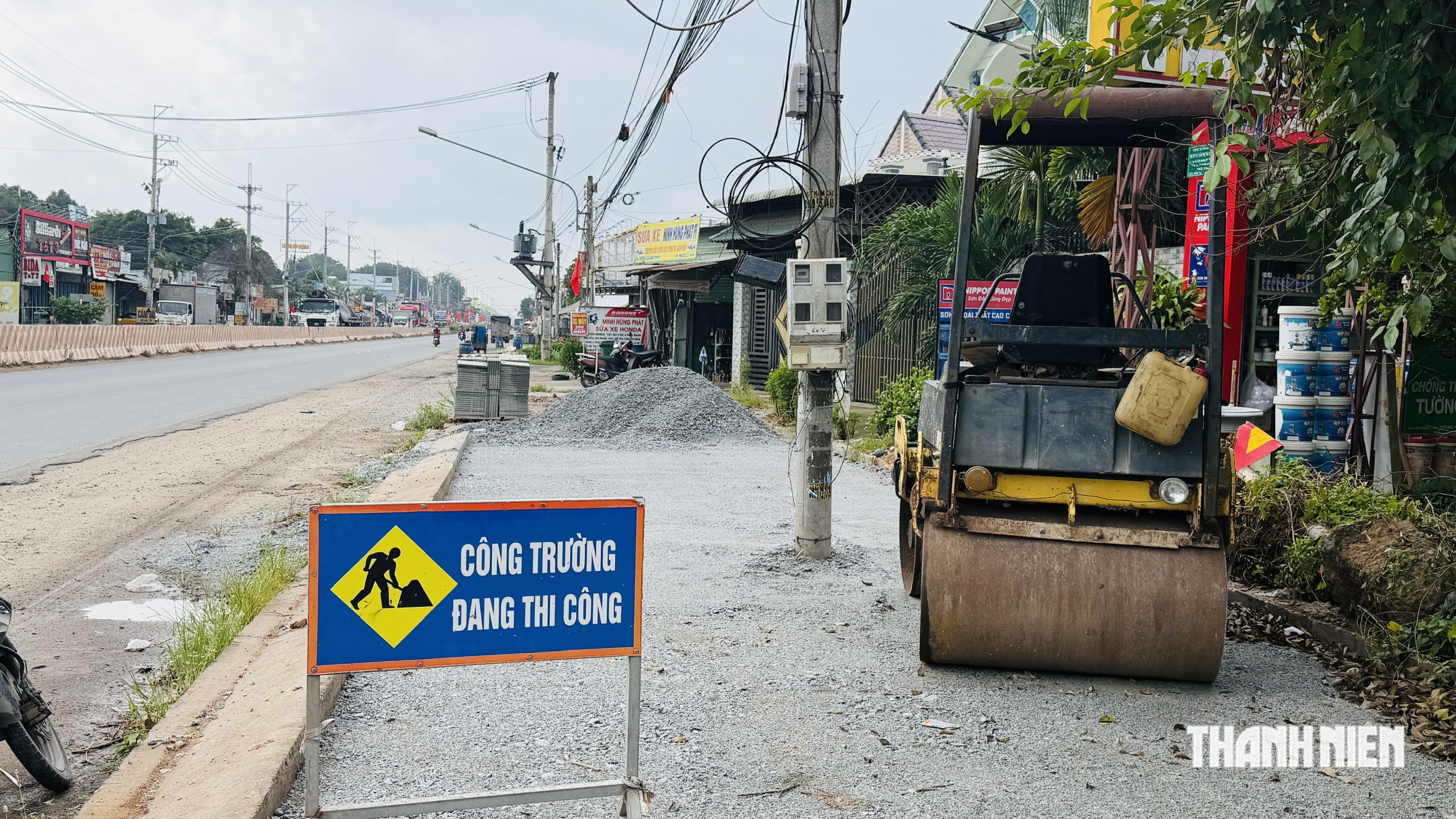

Phường Tây Nam ở TP.HCM nói gì về đơn giá bồi thường 550.000 đồng/m2 đất?- Ảnh 1.

Đường ĐT.744 đang được thi công cầm chừng vì vướng mặt bằng

ẢNH: ĐỖ TRƯỜNG

Đến ngày 20.3.2014, UBND tỉnh Bình Dương trước đây, ban hành thông báo giao UBND huyện Bến Cát (Bình Dương cũ) hỗ trợ đối với diện tích đất hành lang bảo vệ đường bộ phạm vi được hỗ trợ bồi thường là 9 m nằm ngoài khoảng 6 m tính từ tim đường.

"Vào thời điểm đó, UBND huyện Bến Cát đã duyệt phương án bồi thường bổ sung cho 114 hồ sơ. Tuy nhiên, 848 hồ sơ còn lại đã phải tạm ngưng do UBND tỉnh Bình Dương yêu cầu tạm thời giữ nguyên hiện trạng đối với các kiến nghị về hỗ trợ bồi thường hành lang an toàn đường bộ", ông Huỳnh Quốc Việt cho hay.

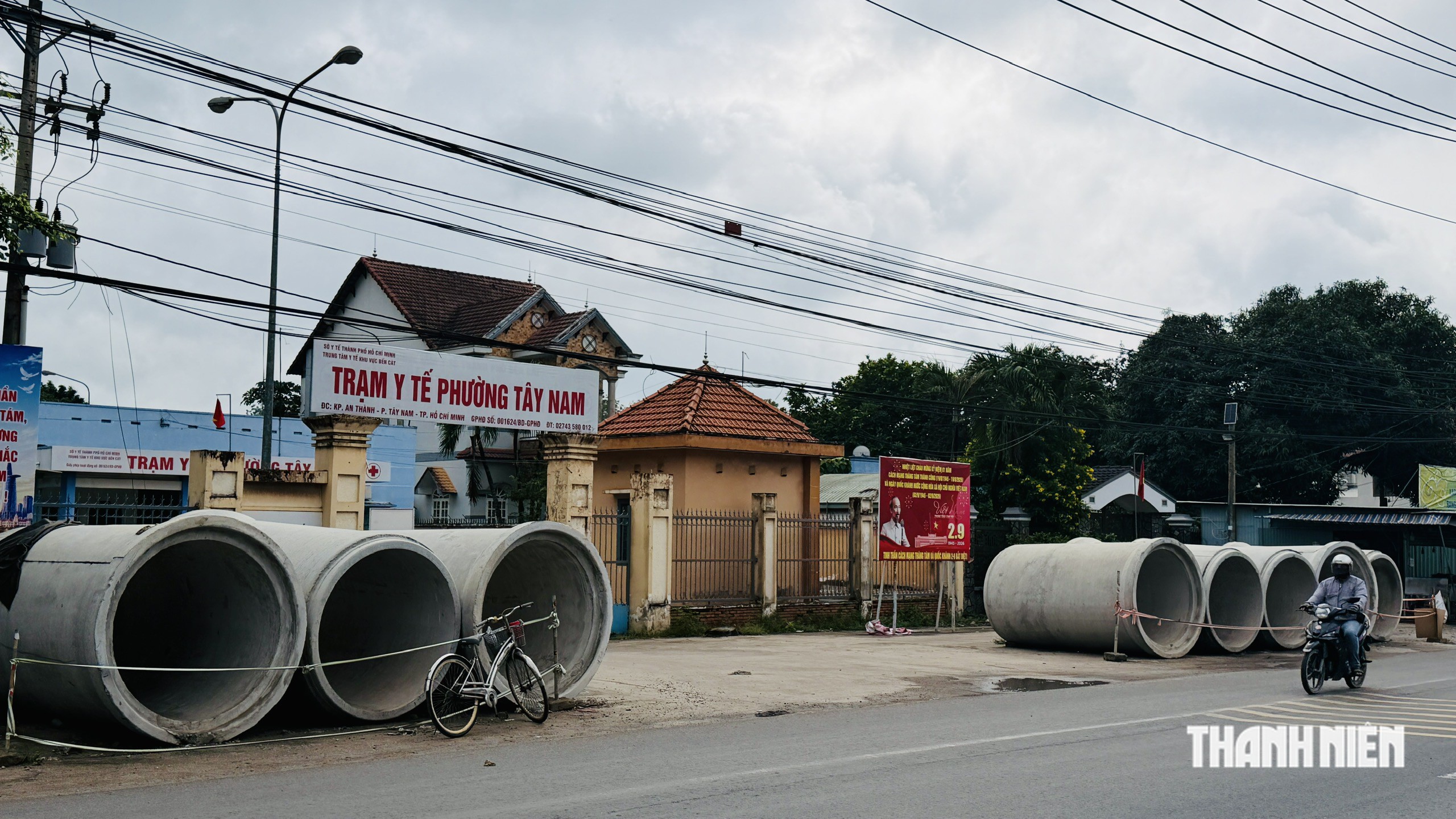

Phường Tây Nam ở TP.HCM nói gì về đơn giá bồi thường 550.000 đồng/m2 đất?- Ảnh 2.

Dự án nâng cấp mở rộng đường ĐT.744 bị gián đoạn nhiều năm liền

ẢNH: ĐỖ TRƯỜNG

Để giải quyết dứt điểm các vướng mắc kéo dài, ông Huỳnh Quốc Việt cho biết tháng 3.2025 UBND tỉnh Bình Dương cũ đã thống nhất tiếp tục chi trả tiền hỗ trợ đất thuộc hành lang bảo vệ đường bộ cho các hộ dân còn lại.

Mức hỗ trợ được áp dụng bằng đơn giá bồi thường đất nông nghiệp của dự án trước đây là 550.000 đồng/mcộng với số tiền chậm nộp theo luật Quản lý thuế nhằm đảm bảo sự công bằng, đồng bộ với các hộ dân trong cùng một dự án đã được phê duyệt và nhận tiền trước đó.

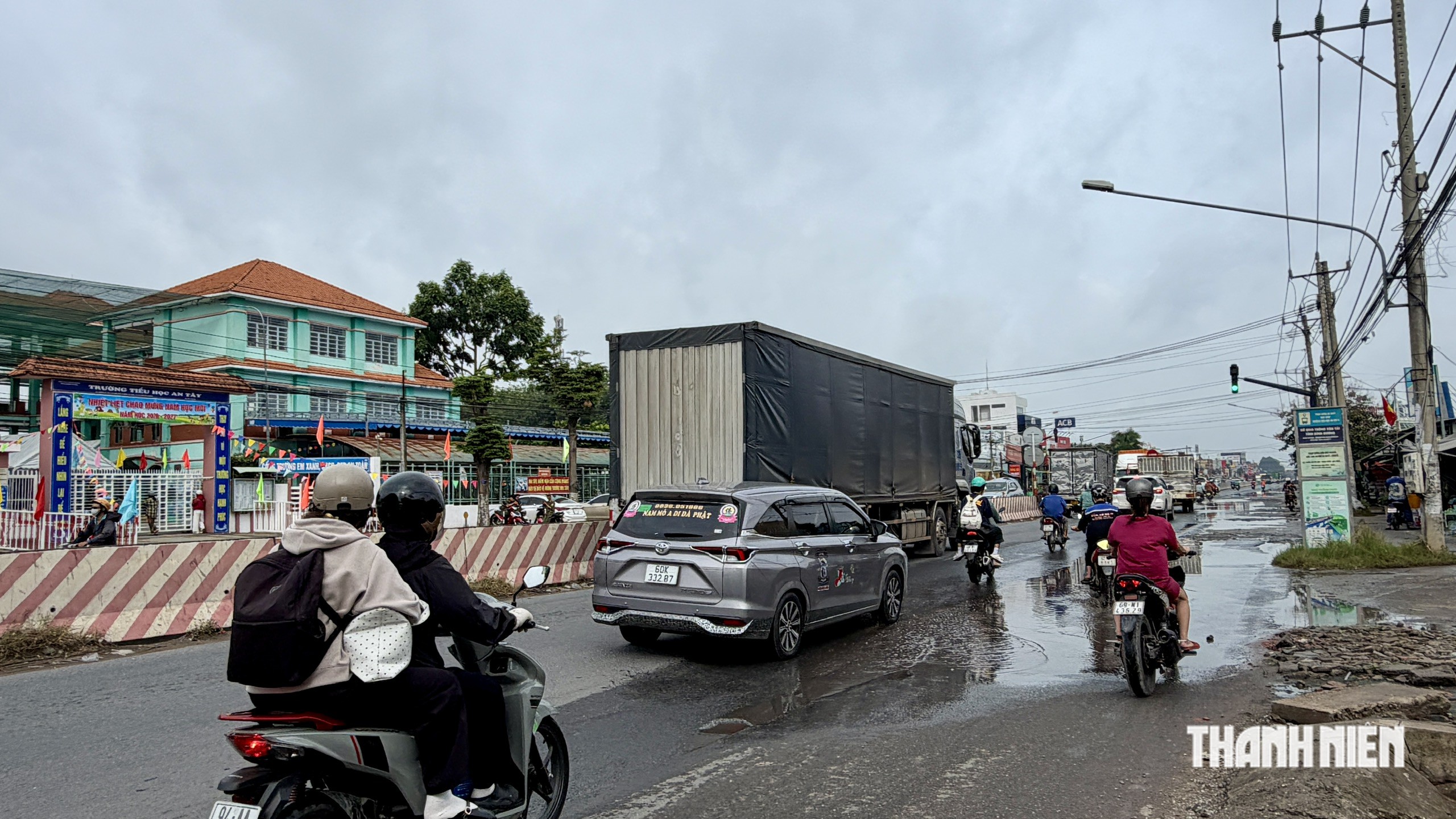

Phường Tây Nam ở TP.HCM nói gì về đơn giá bồi thường 550.000 đồng/m2 đất?- Ảnh 3.

Việc gián đoạn thi công làm ảnh hưởng đến đời sống của người dân

ẢNH: ĐỖ TRƯỜNG

Cụ thể, ông Việt cho biết mức hỗ trợ tiền chậm nộp theo quy định được tính bằng 0,03%/ngày trên tổng số tiền hỗ trợ bồi thường bổ sung. Mốc thời gian tính hỗ trợ được áp dụng thống nhất cho các hộ dân trong khoảng thời gian rất dài từ ngày 21.4.2014 đến ngày 21.3.2025.

Như Thanh Niên đã thông tin, dự án nâng cấp, mở rộng đường ĐT.744 đoạn qua các phường Tây Nam (TP.HCM) được UBND tỉnh Bình Dương cũ phê duyệt chủ trương đầu tư, xây dựng, bồi thường, giải tỏa từ năm 2008 với tổng số tiền trên 835 tỉ đồng. Tuy nhiên, đến năm 2011, các phương án bồi thường, thu hồi đất mới được áp dụng.

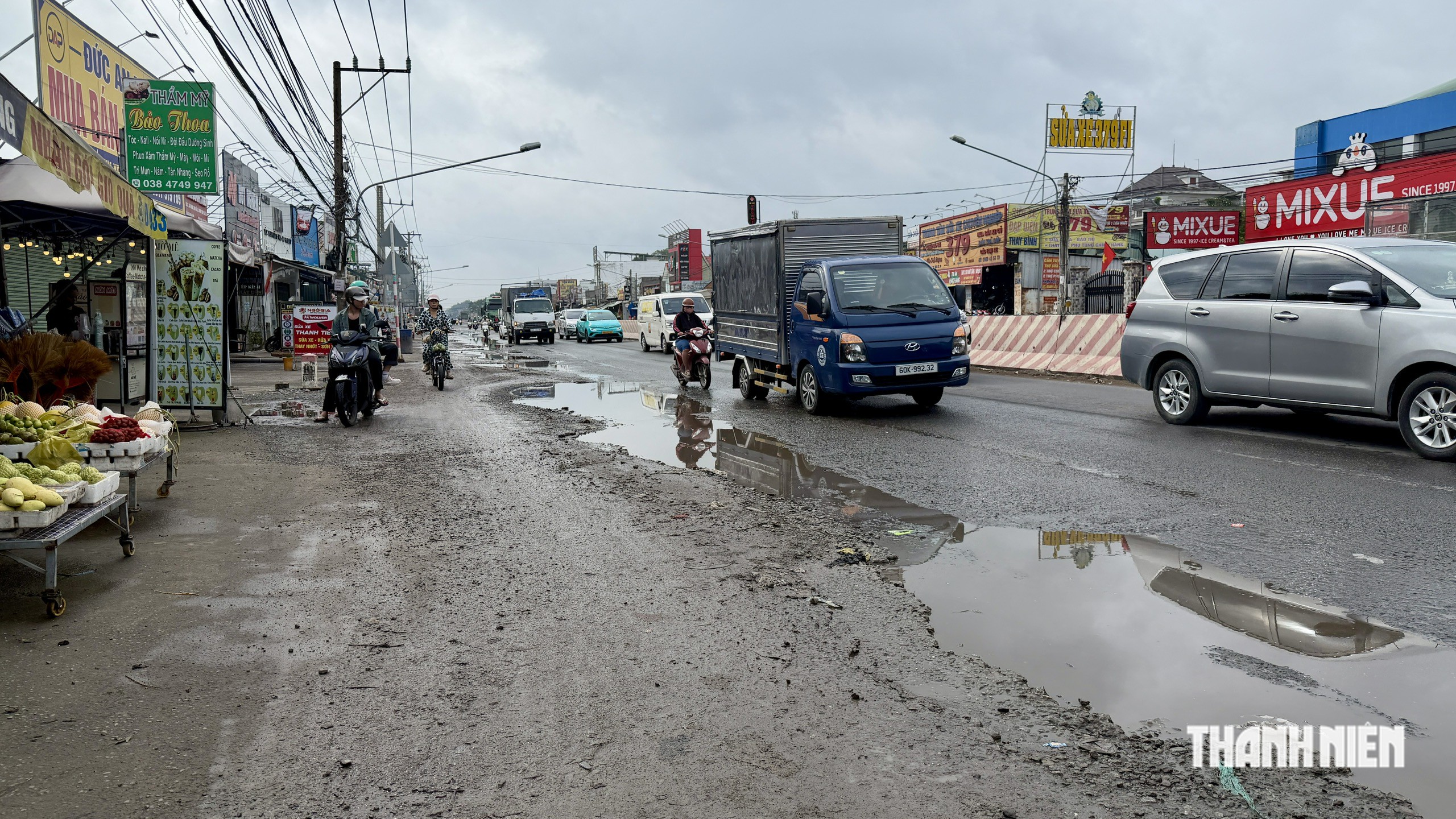

Phường Tây Nam ở TP.HCM nói gì về đơn giá bồi thường 550.000 đồng/m2 đất?- Ảnh 4.

Đến nay phường Tây Nam vẫn đang tiếp tục giải quyết tồn đọng trong công tác đền bù, giải phóng mặt bằng

ẢNH: ĐỖ TRƯỜNG

Đến nay UBND phường Tây Nam đã niêm yết và phê duyệt phương án hỗ trợ 7 đợt/15,578 tỉ đồng cho 53 trường hợp; chi tiền bồi thường 10,908 tỉ đồng/41 hồ sơ.

Trong thời gian tới, UBND phường Tây Nam tiếp tục rà soát, phân loại toàn bộ các trường hợp còn tồn đọng; xác định cụ thể nguyên nhân, trách nhiệm và thời hạn xử lý đối với từng hồ sơ; đẩy nhanh việc xác minh nguồn gốc đất, hoàn thiện hồ sơ và trình thẩm định, phê duyệt phương án bồi thường, hỗ trợ đối với các trường hợp đủ điều kiện.
