Ba công trình tạo 'mạch' điện mới cho Phú Quốc trước APEC 2027

Nguyên Nga
Nguyên Nga
Ba công trình hạ tầng điện tại Phú Quốc đang được hoàn thành, đóng điện trong tháng 8, góp phần nâng năng lực cấp điện, tăng độ tin cậy của hệ thống và chuẩn bị hạ tầng phục vụ Hội nghị cấp cao APEC 2027.

Tổng công ty Điện lực miền Nam (EVNSPC) cho biết đã chỉ đạo Ban Quản lý dự án Điện miền Nam, Công ty Điện lực An Giang phối hợp Trung tâm Điều độ hệ thống điện miền Nam và các đơn vị liên quan đã tổ chức nghiệm thu, đóng điện công trình Trạm biến áp 220kV Phú Quốc.

Đây là một trong 3 công trình điện quan trọng được đẩy nhanh tiến độ nhằm tăng cường hạ tầng năng lượng cho đặc khu Phú Quốc, phục vụ phát triển kinh tế - xã hội và chuẩn bị cho Hội nghị cấp cao APEC năm 2027.

Trạm biến áp 220kV Phú Quốc có tổng mức đầu tư hơn 877 tỉ đồng, quy mô công suất 2 x 250 MVA, cùng đường dây đấu nối 220kV mạch kép dài 17,9 km. Công trình được khởi công vào tháng 12.2025 và hoàn thành vượt kế hoạch đề ra. Dự án được xem là công trình huyết mạch trong việc chuyển đổi cấp điện áp vận hành của đường dây Kiên Bình - Phú Quốc từ 110kV lên 220kV, qua đó nâng năng lực cấp nguồn lên 500 MVA.

3 công trình tạo 'mạch' điện mới cho Phú Quốc trước APEC 2027 - Ảnh 1.

Cán bộ nhân viên EVNSPC vui mừng khi Trạm biến áp 220kV Phú Quốc đóng điện thành công

ẢNH: EVNSPC

Cùng ngày, các đơn vị cũng nghiệm thu, đóng điện thử nghiệm đoạn đường dây 220kV 275 Kiên Bình - 271 Phú Quốc, tạo bước quan trọng trong việc hoàn thiện hệ thống truyền tải điện ra đảo. Trước đó, vào rạng sáng 16.8, đường dây 110kV Phú Quốc - Nam Phú Quốc đã được đóng điện đưa vào vận hành.

Trong tháng 8, EVNSPC cho biết sẽ đóng điện công trình còn lại là đường dây 110kV Phú Quốc - Bắc Phú Quốc. Như vậy, cả 3 công trình gồm Trạm biến áp 220kV Phú Quốc, đường dây 110kV Phú Quốc - Nam Phú Quốc và đường dây 110kV Phú Quốc - Bắc Phú Quốc đang lần lượt về đích.

3 công trình tạo 'mạch' điện mới cho Phú Quốc trước APEC 2027 - Ảnh 2.

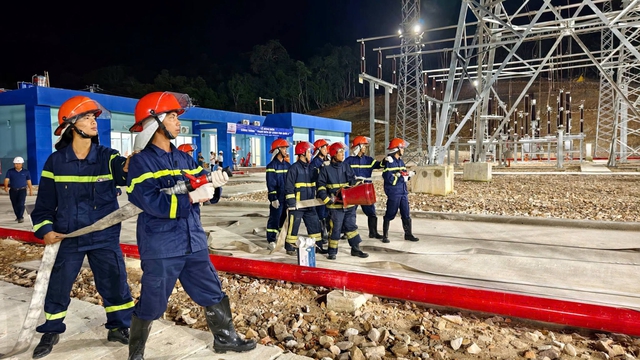

Lực lượng phòng cháy chữa cháy tham gia hỗ trợ công tác đóng điện Trạm biến áp 220kV Phú Quốc

ẢNH: EVNSPC

Trao đổi với Báo Thanh Niên, đại diện lãnh đạo EVNSPC cho biết, khi cả 3 dự án đi vào vận hành, tổng năng lực cấp điện của đặc khu Phú Quốc sẽ được nâng lên 315 MVA. Đồng thời, hình thành liên kết mạch vòng, bảo đảm tiêu chuẩn N-1 (tiêu chí để đánh giá và đảm bảo tính an toàn và liên tục của hệ thống điện trong các điều kiện sự cố - PV), qua đó tăng độ an toàn và tin cậy trong cung cấp điện.

3 công trình tạo 'mạch' điện mới cho Phú Quốc trước APEC 2027 - Ảnh 3.

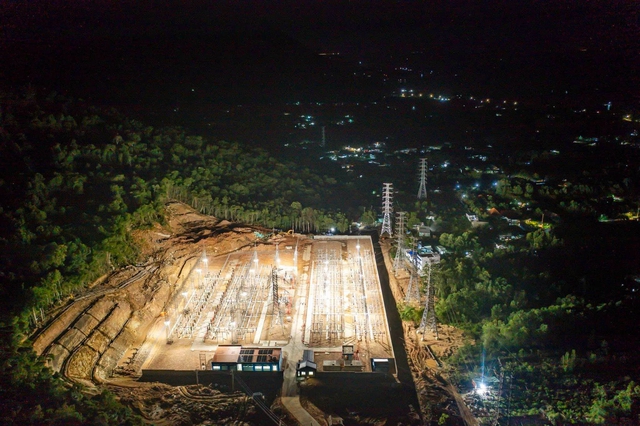

Đóng Trạm biến áp 220kV thành công trong đêm

ẢNH: EVNSPC

"Việc hoàn thành các công trình được kỳ vọng sẽ đáp ứng nhu cầu phụ tải ngày càng tăng, tạo nền tảng hạ tầng năng lượng cho sự phát triển của du lịch, dịch vụ, đô thị và các hoạt động kinh tế - xã hội tại Phú Quốc. Đặc biệt, hệ thống điện được tăng cường sẽ góp phần bảo đảm nguồn điện an toàn, ổn định và liên tục cho các hoạt động chuẩn bị, tổ chức Hội nghị cấp cao APEC 2027. Việc đưa các công trình vào vận hành đánh dấu bước tiến quan trọng trong quá trình hoàn thiện hệ thống lưới điện tại Phú Quốc, đồng thời tạo thêm dư địa cho đặc khu phát triển trong giai đoạn tới", đại diện EVNSPC nhấn mạnh.
